  • 标题
  • 巫溪县水利局关于巫溪县西部、南部片区小型引调水工程水土保持方案准予行政许可的决定
  • 发文字号
  • 巫溪水利许可〔2026〕22号
  • 有 效 性
分享:
字号 :

巫溪县宁之源建设开发(集团)有限公司:

你司提交的巫溪县西部、南部片区小型引调水工程水土保持方案审批申请(项目代码:2407-500238-04-01-749200)和《巫溪县西部、南部片区小型引调水工程水土保持方案书》收悉。经审查,该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条第一款、《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。

一、水土保持方案总体意见

(一)方案编制依据的法律法规、部委规章、规范性文件、规范标准、技术文件及采用的资料基本正确。

(二)同意方案设计水平年为2027年。

(三)同意水土流失防治责任范围的界定,水土流失防治责任范围面积为38.66hm2

(四)同意项目水土流失防治标准执行等级为西南紫色土区建设类一级标准。

(五)同意项目水土流失防治目标。其中:水土流失治理度97%,土壤流失控制比1.0,渣土防护率92%,表土保护率92%,林草植被恢复率97%,林草覆盖率25%

二、水土保持方案投资

本项目水土保持方案工程静态总投资355.56万元,其中:主体已列174.86万元,本方案新增180.70万元(其中:工程措施费92.84万元,植物措施费7.53万元,监测措施费10.81万元,临时措施费40.74万元,独立费用23.52万元,预备费5.26万元)。本工程水土保持补偿费54.1240万元(免征)。

三、工作要求

(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持“三同时”制度。

(二)依据批准的水土保持方案与主体工程同步开展水土保持施工图设计,按程序与主体工程设计一并报经有关部门审核,作为水土保持措施实施的依据。重要防护对象应当开展点对点勘察与设计。无设计的水土保持措施,不得通过水土保持设施自主验收。

(三)严格控制施工扰动范围,禁止随意占压破坏地貌植被。加强对施工单位的管理,在招投标文件和施工合同中明确施工单位的水土保持责任,强化奖惩制度,规范施工行为。

(四)依法做好水土保持监测工作,加强水土流失动态监控。在工程建设期间应将水土保持监测季报按规定在网站公开,同时在业主项目部和施工项目部公开,并按规定向我局按时报送监测季报和总结报告。

(五)按照水土保持监理标准和规范开展水土保持工程施工监理,确保水土保持工程建设质量和进度。

(六)项目开工前向主管税务机关申报缴纳水土保持补偿费。

(七)本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更的,应按照“水利部第53号令”规定办理。确需在水土保持方案确定的弃渣场以外新设弃渣场的,或者因弃渣量增加导致弃渣场等级提高的,生产建设单位应当开展弃渣减量化、资源化论证,在弃渣前编制水土保持方案补充报告,并完成弃渣场变更审批手续。

(八)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。

(九)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等)。

(十)本行政许可决定有效期为三年,自签发之日起计算。

附件:1.巫溪县西部、南部片区小型引调水工程水土保持方案特性表

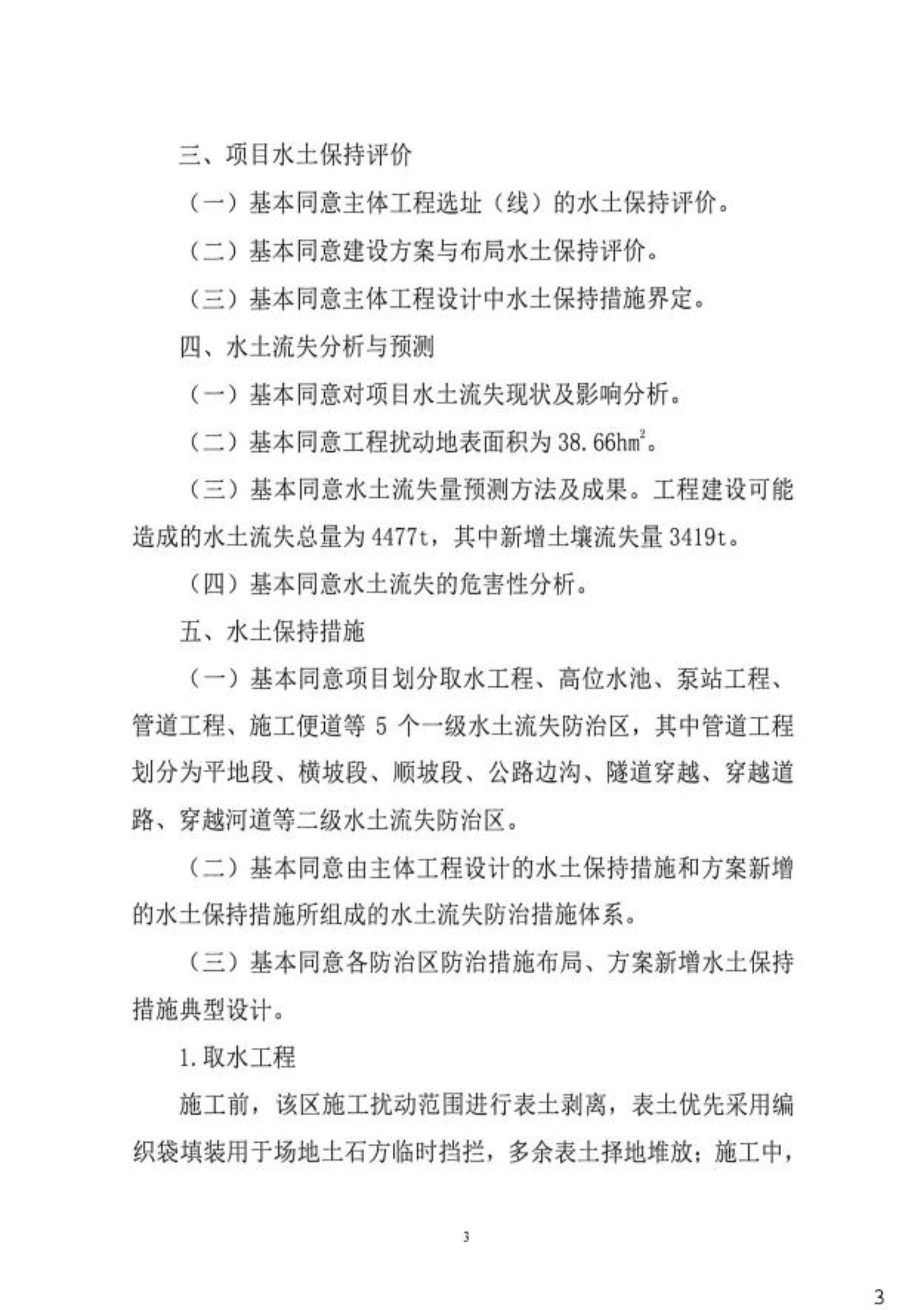

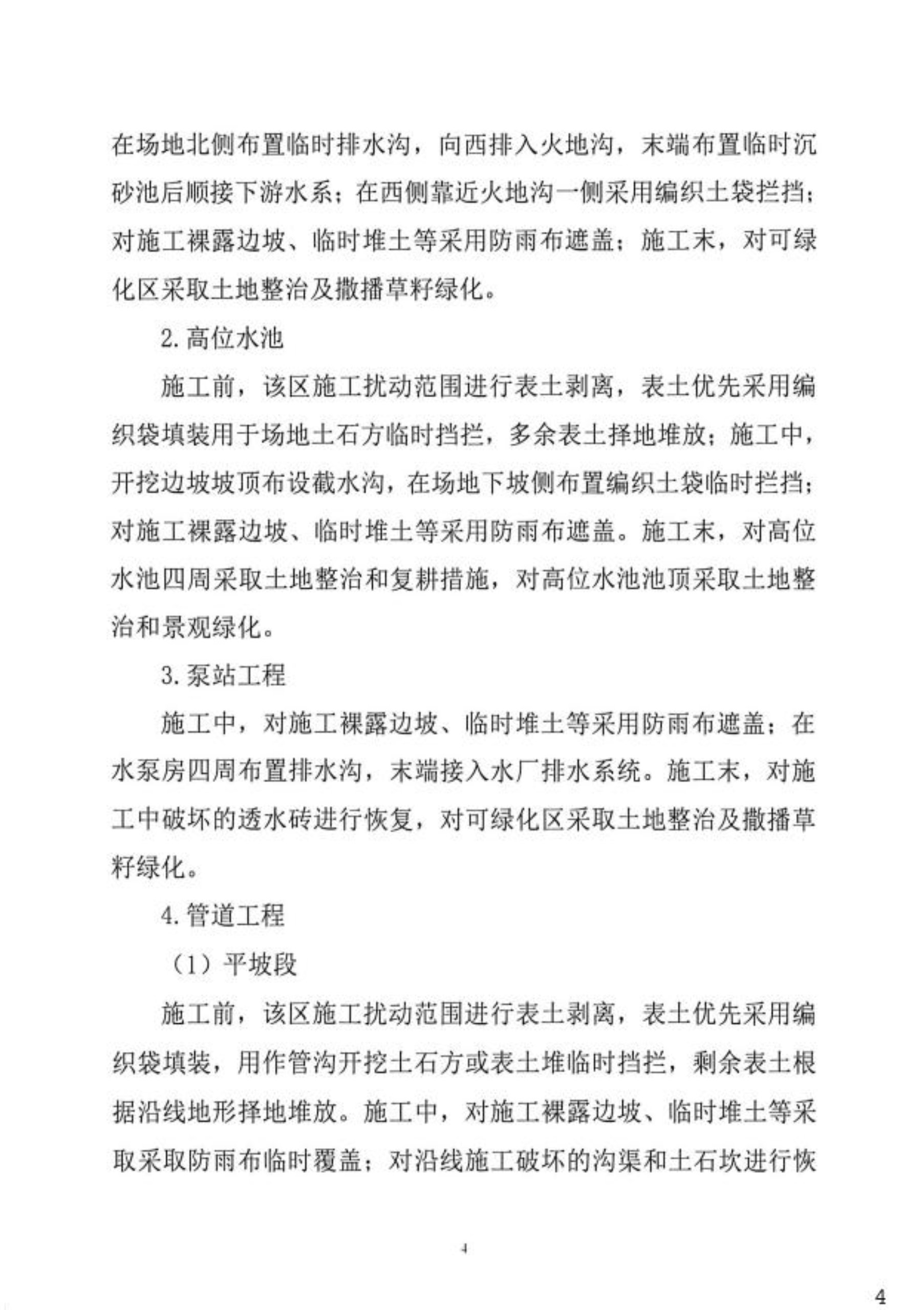

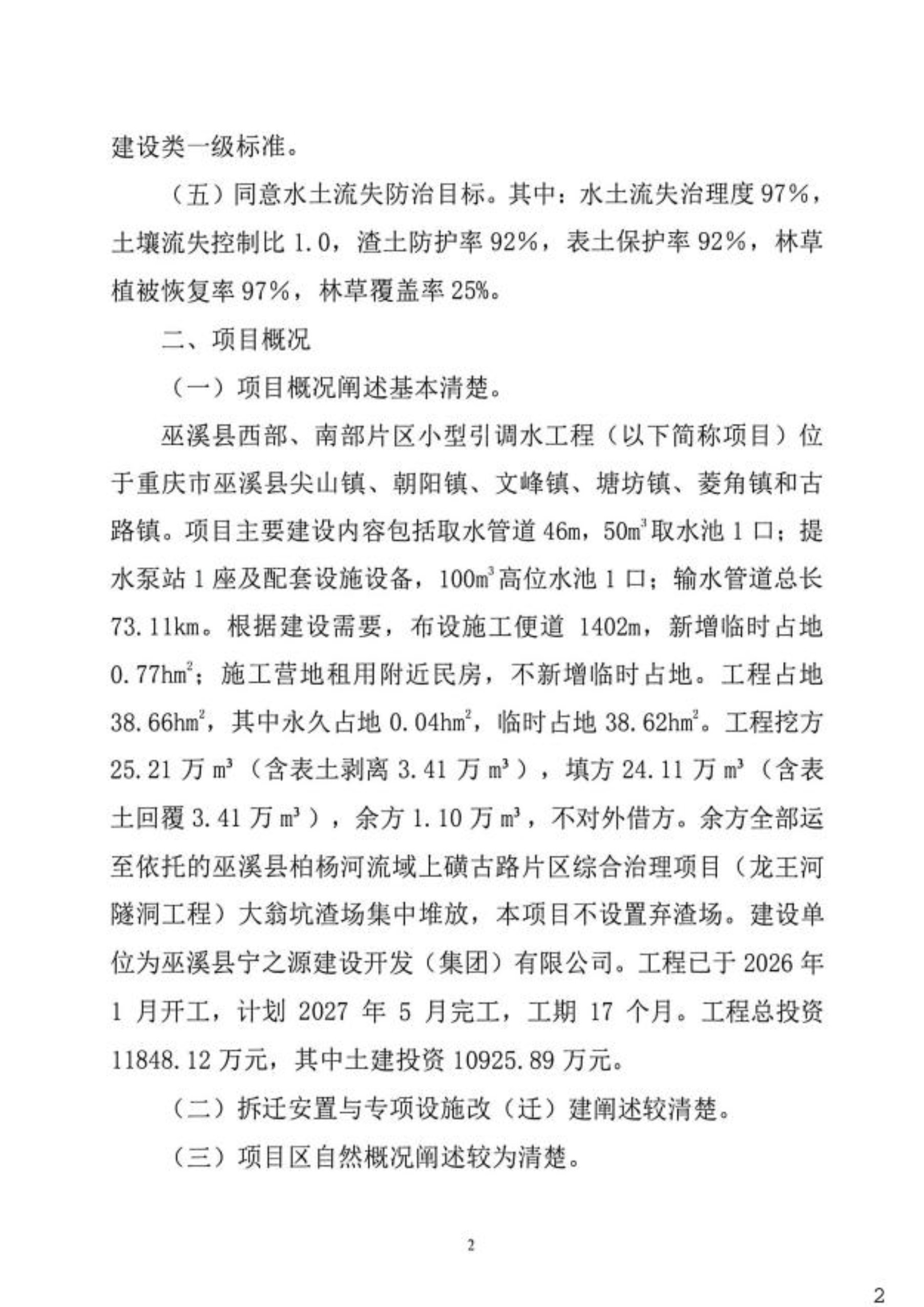

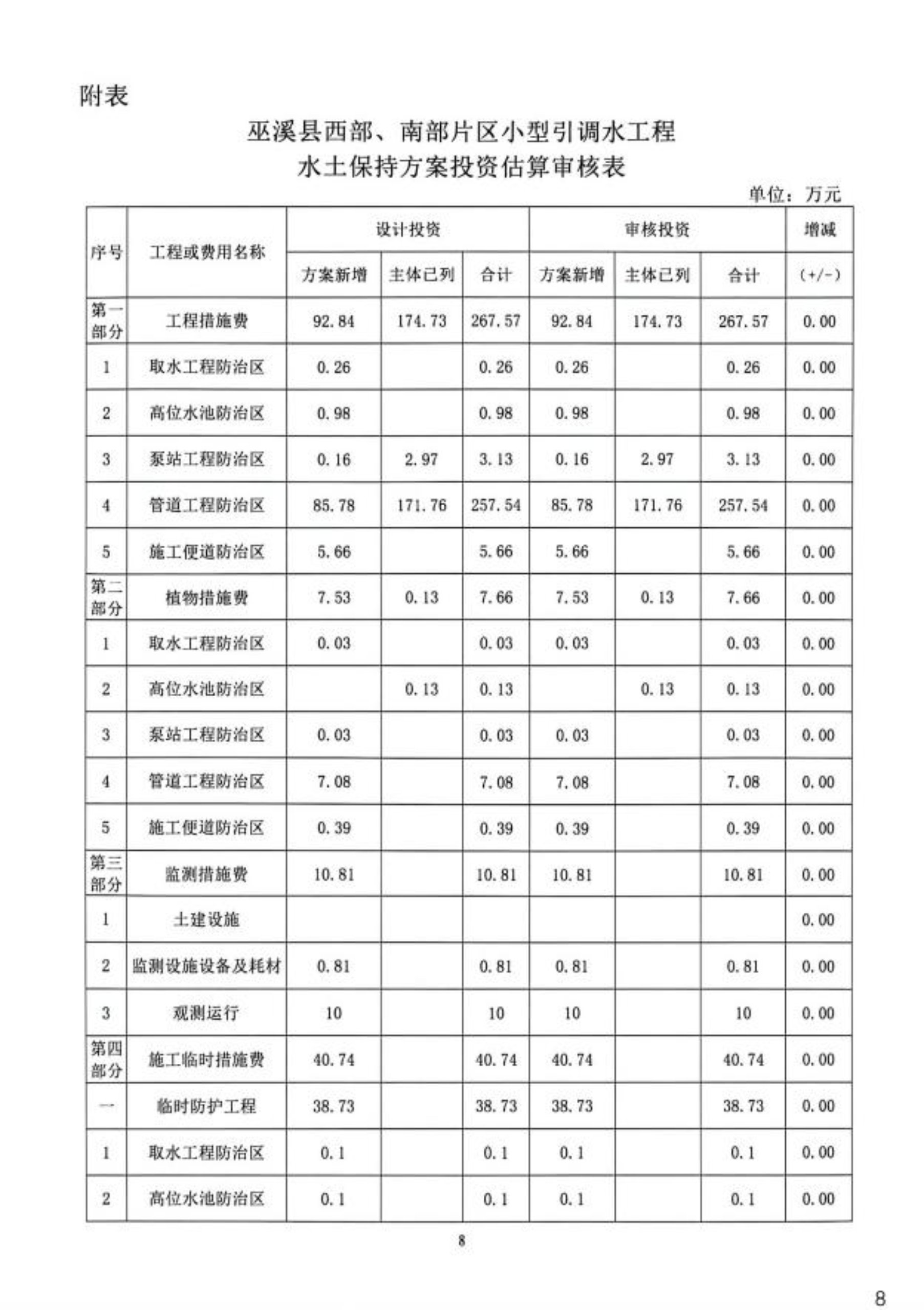

2.巫溪县西部、南部片区小型引调水工程水土保持方案报告书专家评审意见

                               巫溪县水利局  

                            2026624

(此件公开发布)
附件1

巫溪县西部、南部片区小型引调水工程水土保持方案特性表

项目名称

巫溪县西部、南部片区小型引调水工程

流域管理机构

水利部长江水利委员会

涉及省

重庆市

涉及地市或个数

/

涉及县或个数

巫溪县

项目规模

建设取水口取水管道46m,取水池1口;管道总长73.11km,配套闸阀及闸阀井176座;提水泵站1座,100m3高位水池1口;管护设施标志桩310

总投资

(万元)

11848.12万元

土建投

10925.89万元

动工时间

20261

完工时间

20275

设计水平年

2027

工程占地(hm2

38.66

永久占地(hm2

0.04

临时占地(hm2

38.62

土石方量

(万m3

挖方

填方

借方

弃方

25.21

24.11

/

1.10

重点防治区名称

三峡库区国家级水土流失重点治理区、重庆市水土流失重点治理区

地貌类型

中低山地貌

水土保持区划

西南紫色土区

土壤侵蚀类型

水力侵蚀

土壤侵蚀强度

轻度侵蚀

防治责任范围面积(hm2

38.66

容许土壤流失量[t/(km2·a)]

500

土壤流失预测总量(t

4477

新增土壤流失量(t

3419

水土流失防治标准执行等级

西南紫色土区建设类一级标准

防治

指标

水土流失治理度

97%

土壤流失控制比

1.0

渣土防护率

92%

表土保护率

92%

林草植被恢复率

97%

林草覆盖率

25%

防治措施及工程量

防治分区

工程措施

植物措施

临时措施

取水工程防治区

方案新增:表土剥离0.01m3、表土回填0.01m3、土地整治0.04hm2

方案新增:撒播草籽430m2

方案新增:临时排水沟41m、临时沉砂池1口、编织土袋拦挡12m、防雨布遮盖250m2

高位水池防治区

方案新增:表土剥离0.01m3、表土回填0.01m3、土地整治0.03hm2、截水沟52m

主体已列:植物措施:栽植小叶栀子花26.4m2

方案新增:编织土袋拦挡19m、防雨布遮盖200m2

泵站工程防治区

主体已列:透水砖67m2、排水沟89m

方案新增:表土回填0.02m3、土地整治0.05hm2

方案新增:撒播草籽490m2

方案新增:防雨布遮盖400m2

管道工程防治区

平地段

主体已列:沟渠560m

方案新增:表土剥离0.70m3、表土回填0.69m3、土地整治6.20hm2

方案新增:撒播草籽23600m2

方案新增:防雨布遮盖4000m2、铺土工布4000m2

横坡段

主体已列:石坎790m

方案新增:表土剥离0.80m3、表土回填0.78m3、土地整治7.04hm2

方案新增:撒播草籽26800m2

方案新增:临时排水沟3972m、编织土袋拦挡3972m、防雨布遮盖3000m2、铺土工布3000m2

顺坡段

主体已列:石坎324.5m

方案新增:表土剥离1.69m3、表土回填1.66m3、土地整治14.92hm2

方案新增:撒播草籽56800m2

方案新增:临时排水沟16744m、编织土袋拦挡1993m、防雨布遮盖6000m2、铺土工布6000m2

穿越隧洞、隧道

主体已列:边沟781m

/

/

公路边沟埋设

主体已列:边沟16960m

方案新增:防雨布遮盖2000m2

穿越道路

主体已列:边沟604m

方案新增:防雨布遮盖500m2

穿越河道

方案新增:编织土袋拦挡460、防雨布遮盖500m2

施工便道防治区

方案新增:表土剥离0.2m3、表土回填0.24m3、土地整治0.71hm2

方案新增:撒播草籽4900m2、栽植柏木980

方案新增:临时排水沟1100m、临时沉砂池6口、编织土袋拦挡200m、防雨布遮盖1000m2

投资(万元)

267.57(方案新增92.84

7.66(方案新增7.53

40.74(方案新增40.74

水土保持总投资(万元)

355.56

独立费用(万元)

23.52

监理费(万元)

4.68

监测费(万元)

10.81

补偿费(元)

54.1240(免征)

方案编制单位

重庆博诺环保工程有限公司

建设单位

巫溪县宁之源建设开发(集团)有限公司

法定代表人

杨军

法定代表人

张昌劲

地址

重庆市南岸区二塘路3号中粮百悦汇21-18

地址

重庆市巫溪县柏杨街道马镇坝春申大道88

邮编

400074

邮编

405899

联系人及电话

杨军/13996221687

联系人及电话

杨淑婷/18623248663

传真

/

传真

/

电子信箱

/

电子信箱

/

附件2
