巫溪新分水河电站110千伏送出工程投运
日期:2021-11-22

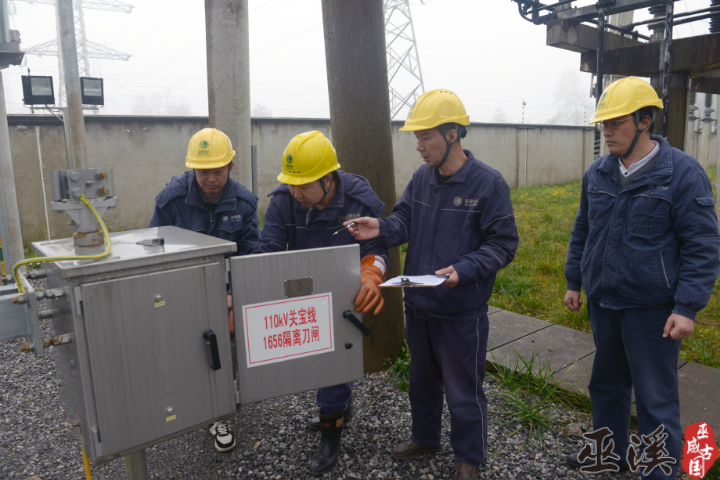

11月20日上午10时38分,巫溪新分水河电站110千伏送出工程顺利投运。

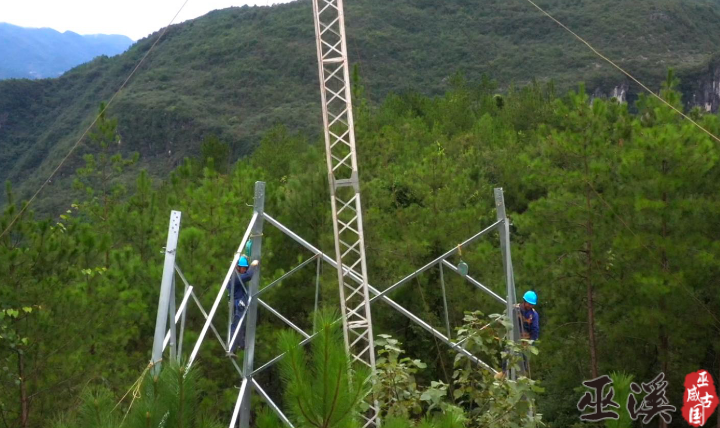

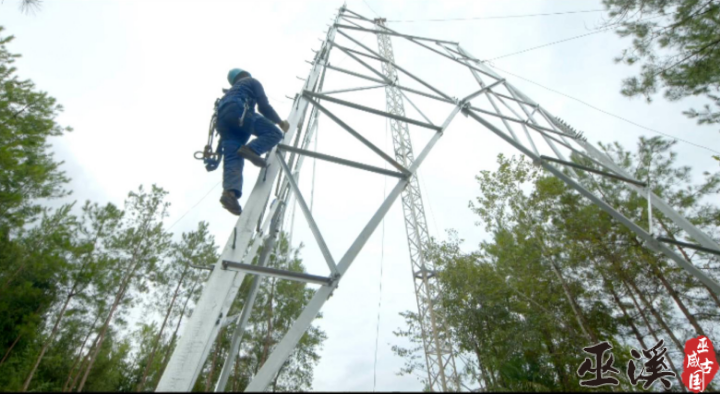

新分水河电站110千伏送出工程由国网重庆巫溪供电公司投资2245万元,于2020年10月30日开工建设,于2021年9月30日具备带电投运条件。线路起于新分水河升压站,止于220千伏聚宝变电站。全线位于巫溪境内,新建铁塔60基,架设线路18.713千米,扩建间隔一个。

自开工以来,国网重庆巫溪供电公司提前策划,科学管理,加强政企协作,统筹协调各个关键点工作,全过程跟踪。结合党史学习教育安排部署,将此项工程纳入该公司“我为群众办实事”的重点项目,凝聚党员技术骨干力量,克服工程前期协调难度大、施工环境复杂、新冠肺炎疫情反复等困难,强化现场安全监督、监护及安全防护措施,把党史学习教育成果与安全生产工作深度融合,积极推进各项工作有序有效开展。

据悉,巫溪水资源丰富,新分水河电站建成投运后,将为巫溪电网提供可靠的清洁再生能源,强化巫溪县西部电网网架结构,为地方经济发展提供电力保障,助力碳达峰、碳中和目标的实现。
