您当前的位置:首页>社会民生
巫溪朝阳风电98米长叶片即将进山
日期:2025-11-05

记者从巫溪朝阳风电项目建设方了解到,11月4日,即将完成高速路开口手续办理,叶片即将首次试运,与叶片同时起运的还有首套风电主机。

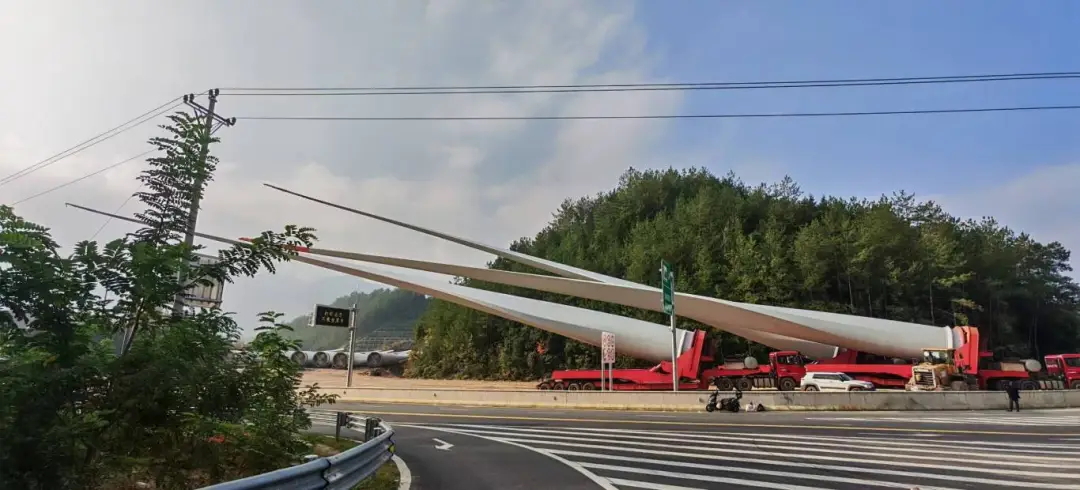

朝阳风电首套叶片(三片)在红池坝收费站外完成平板车向扬举车换装。

项目建设方负责人介绍,由于叶片长达98米,高速路上运输方式是平运,到了收费站过后,改为专门的车辆竖运进山。他还说,经过3个月时间完成了道路的加宽和空中障碍物(电线等)的处理。达到了“大家伙”叶片的运输条件。他还解释道,由于运载叶片高度超高,需对巫云开高速进行开口处理,处理位置为巫云开与红池坝二级路交叉桥,进入专用运输道。

截至发稿时,首套主机已到达红池坝收费站出口,三套叶片也已达红池坝收费站,并完成首套(三片)由平板车转扬举车换装。

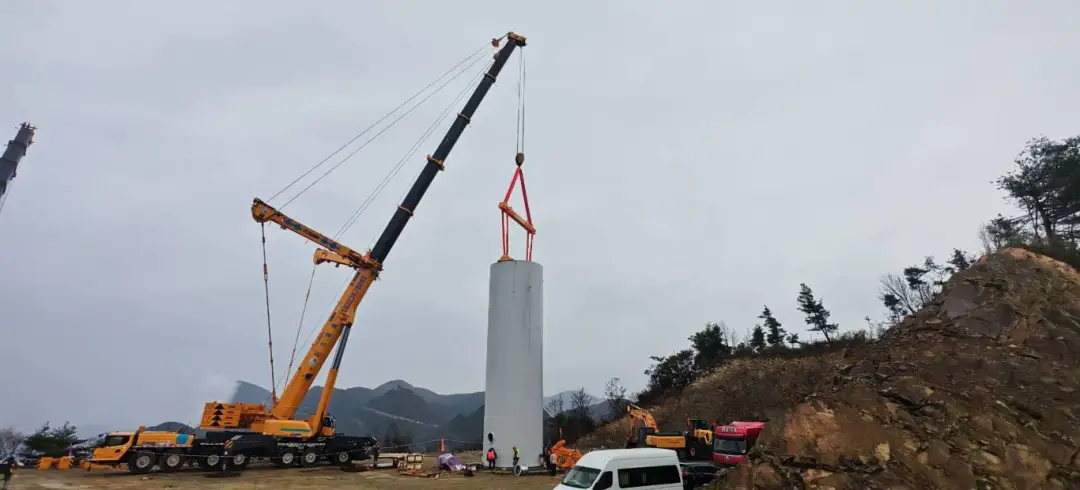

机组风电塔筒吊装现场。

巫溪朝阳风电项目建设选址朝阳镇、文峰镇,海拔1860米至2290米。项目设计安装13台东方电气DEW-G5500-200MW型风力发电机组,总装容量69.5MW。年均发电量约1.2亿度电,满足约15万户家庭一年用电,可供 1.6万辆电动汽车各自绕地球一圈,相当于节约了约 1.48万吨 标准煤,项目2024年11月开工建设预计2025年12月20日首台机组发电,2026年6月全部机组并网,项目全容量投产后,年产值约4200万元,每年为当地增加税收约420万元。

首套风电叶片和机组运输进展情况,我们将持续关注。
